4月24日,由制安公司檢運公司承修的溧陽電站2號機組C級檢修后相關試驗完成,實現一次性并網成功,將在最佳狀態為華東電網迎峰度夏發揮重要的“調節器”“穩定器”“平衡器”作用。
本次溧陽電站2號機組檢修計劃工期為4月7日至25日,實際檢修工期由歷年的21天優化至19天,常規檢修項目共計248項、特殊項目4項,主要包括發電電動機制動器更換、調相壓水主充氣閥更換、下導及推力冷卻水過濾器切換閥處理等。

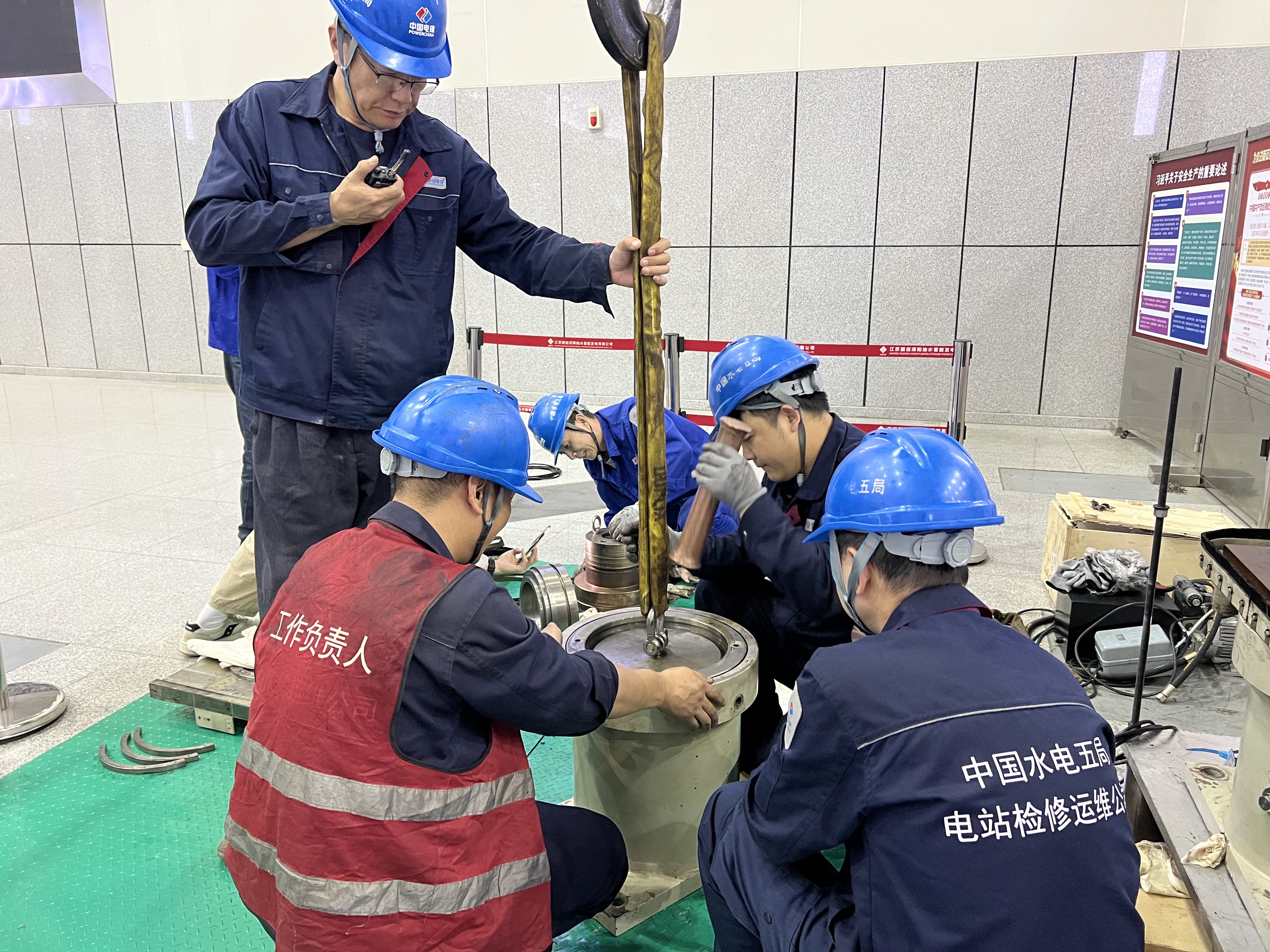

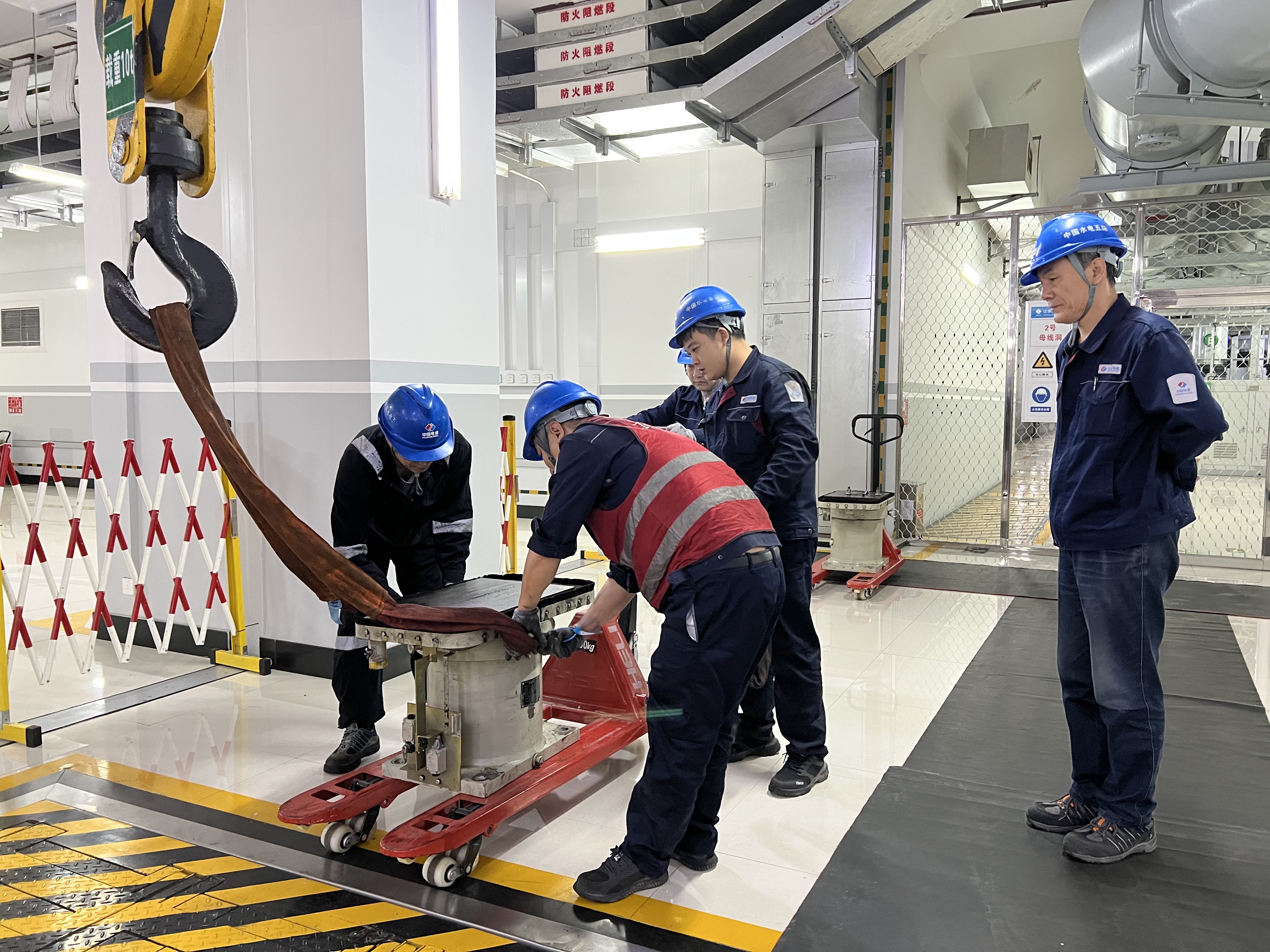

在此次檢修工期緊、任務重的背景下,項目依靠扎實豐富的機組檢修經驗,根據工作實際科學研判、動態調整人力資源配置等,全力確保各項工作齊頭并進。自開工以來,項目全面推進標準化作業,狠抓質量、嚴把安全,開展“機組檢修綜合管理考評”專項行動,壓實全員責任,堅決守住安全底線,切實提升安全保障水平,全面落實檢修現場各項安全措施和風險預控措施,從根本上確保安全管理可控在控。項目管理人員關口前移、現場指揮,各專業負責人靠前統籌、擔責負責,技術骨干全身心投入、全過程參與,全面確保了檢修任務落實零疏漏、消息互通零延誤、內外協調零障礙。項目管理團隊在機組檢修現場堅持班前五分鐘及日協調會制度,統籌人力、物力、施工進度,開展危險點分析,協調解決施工難題。將現場安全督查活動深度融合,堅持每天一糾,管理人員從安全管控、標準化作業、施工質量、工器具使用等多方面入手全方位督查。抓關鍵節點作業風險辨識和預控分析,及時研究解決檢修過程中遇到的重點難點問題,形成了班前有安全技術交底,班中有風險預控措施,班后有總結提煉的標準化檢修工作流程。發電機班組更是在狹小空間內不斷優化制動器更換的作業方案及流程,團結合力高效完成了3只制動器的更換工作。
溧陽電站2號機組C級檢修的順利完成,為提升設備健康水平和安全經濟性能,實現機組安全穩定運行和可靠迎峰度夏打下了堅實基礎。目前,2號機組帶負荷穩定運行,各項指標均處于優良狀態。
【打印】 【關閉】 |
