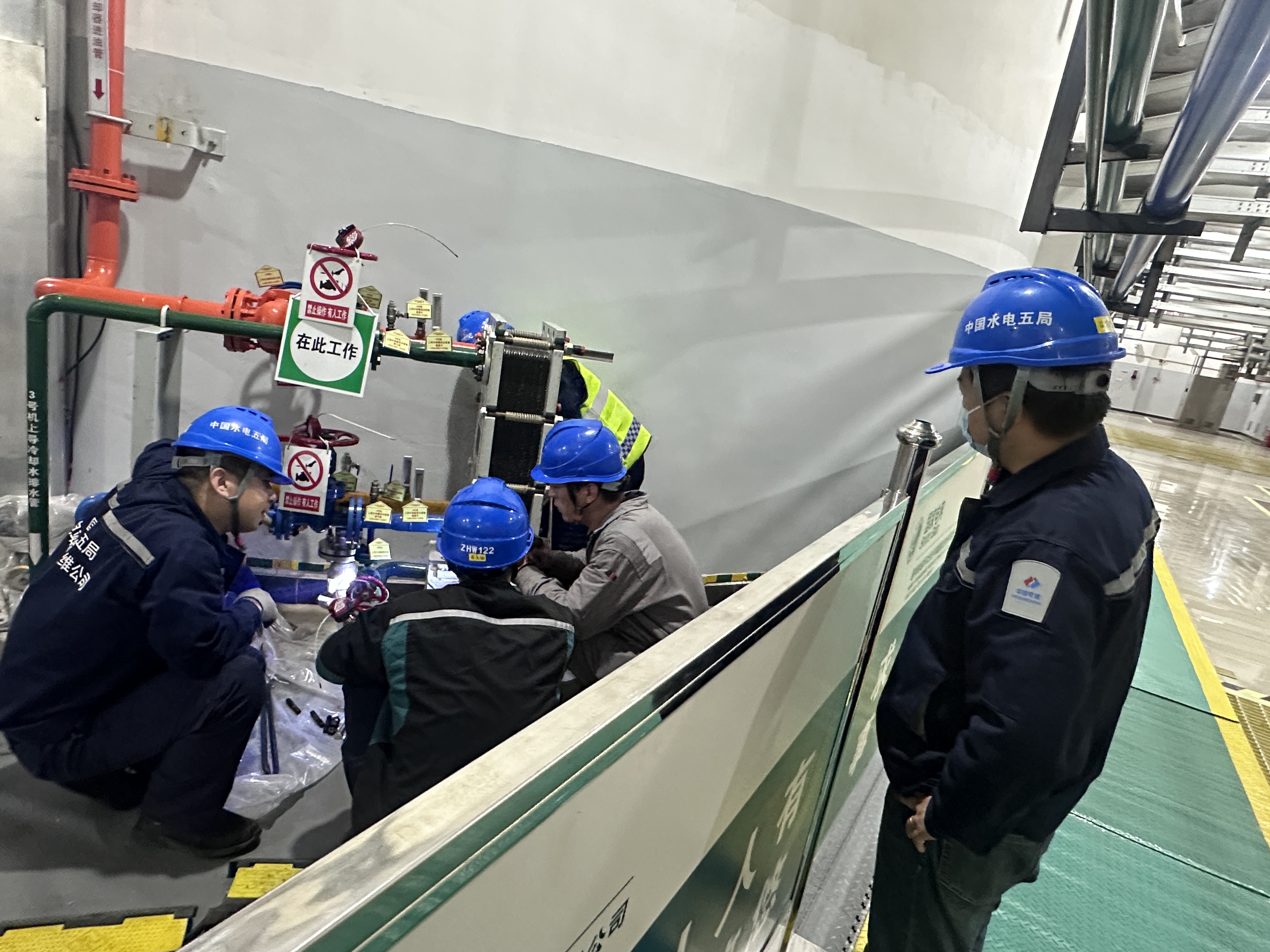

4月20日,制安公司電站檢修運維公司負責實施的張河灣抽水蓄能電站3號機組C級檢修工程圓滿落幕,較原定工期計劃提前3天完成。
本次檢修任務涵蓋機械、電氣專業等194項標準項目及15項非標項目,尤其在冷卻水過濾器腐蝕、油系統密封件老化、高壓油軟管更換改造中面臨多重技術考驗。為解決以上技術難題,項目部通過工藝創新實現系統性突破:采用“化學滲透+高壓水射流”復合清洗技術,先以化學藥劑軟化頑固污垢,再用高壓水流全方位清除管壁附著物,大大提高了清洗效率和效果;針對油系統密封老化問題,選用新型密封材料,使用儀器精確測量密封槽尺寸,確保新密封件與密封槽完美匹配;面對復雜舊管路系統改造,創新應用模塊化預制技術,將長管拆解為標準段在車間完成焊接、防腐等工序后,在進行現場精準拼接,整體效率提升40%。
此次3號機組C級檢修的圓滿完成,為后續機組檢修奠定了堅實基礎。接下來,檢運公司張河灣項目部將全力以赴投入到1號、2號、4號機組檢修攻堅戰中,以“能修必修 修必修好”的工作精神,備戰夏季用電高峰,為即將到來的“迎峰度夏”電力保供筑牢設備根基。
